График производства работ: образец, форма по 336/пр и шаблон Excel

13 сентября 2026 · чтение 9 минут · шаблон внутри
График производства работ в Сроки.PRO: этапы, сроки в рабочих днях и даты
Коротко. График производства работ — это таблица, где каждый этап привязан к датам начала и окончания и к объёму работ. Состав граф задаёт Методика, утверждённая приказом Минстроя России от 05.06.2018 № 336/пр: номер, наименование этапа, сроки, физический объём и срок передачи материалов заказчиком. Вместе с ним составляется график оплаты — и наименования этапов в обоих документах должны совпадать дословно. Ниже — порядок составления, образец и шаблон Excel с формулами.

Что такое ГПР и когда он нужен

ГПР — это график производства работ, приложение к договору подряда. В нём предмет договора разложен на этапы, у каждого проставлены даты начала и окончания и объём. Подписывают его обе стороны, и с этого момента каждая дата в нём — обязательство: за срыв начисляют неустойку.

Отвечает он на один вопрос: что и когда будет сделано. Он раскладывает предмет договора на этапы, у каждого этапа проставляет даты начала и окончания, объём и, если нужно, срок, к которому заказчик обязан передать материалы или оборудование.

График нужен в трёх случаях:

Третий случай чаще всего и оказывается решающим. График, сделанный «для тендера» и убранный в папку, устаревает к первому месяцу работ.

Чем ГПР отличается от календарного плана, КСГ и сетевого графика

На стройке «графиком» называют четыре разных документа. Они живут в разных папках, их делают разные люди в разное время, и подменять один другим нельзя: заказчик вернёт том, а на приёмке спросят именно тот, что указан в договоре.

ДокументГде живётЧто показываетКто делает
Календарный план строительства Раздел 6 проектной документации — ПОС Сроки по объектам и периодам стройки в целом Проектировщик
Календарный план производства работ Первый документ ППР Виды работ с объёмами, трудоёмкостью и численностью Подрядчик, ПТО
КСГ
календарный сетевой график
Рабочий инструмент, у крупных заказчиков — требование договора Те же работы плюс связи между ними и критический путь Подрядчик
ГПР
график производства работ
Приложение к договору Этапы, за которые платят: сроки, объёмы, ответственность Подрядчик, подписывают обе стороны

Чем КСГ отличается от ГПР

Разница не в подробности, а в назначении. КСГ — инструмент, ГПР — обязательство.

В КСГ работы связаны между собой: монтаж после поставки, пусконаладка после монтажа. Программа считает по этим связям критический путь и показывает, где запаса нет совсем. Сдвинули одну работу — видно, поехал ли срок сдачи. Этот документ вы ведёте для себя и правите хоть каждую неделю.

В ГПР связей нет — есть этапы с датами и объёмами. Зато под ним стоят две подписи, и каждая дата в нём — обязательство, за нарушение которого начисляют неустойку. Поэтому ГПР укрупняют: чем больше в нём строк, тем больше точек, за которые вас могут оштрафовать.

Практика: два графика на один объект. Опытные подрядчики ведут оба. Договорный ГПР — пять-восемь этапов, укрупнённо, с запасом по срокам. Рабочий КСГ — подробный, со связями, для собственного управления. Первый показывают заказчику, второй держат у себя. Когда эти два документа сводят в один, происходит одно из двух: либо в договор уезжают лишние обязательства, либо рабочий график становится бесполезно грубым.

ГПР и календарный план: в чём разница

Календарных планов тоже два, и путают обычно именно их.

Календарный план строительства входит в ПОС — раздел 6 проектной документации по постановлению Правительства РФ от 16.02.2008 № 87. Его делает проектировщик ещё до того, как определён подрядчик, и показывает он сроки крупно: по объектам и периодам.

Календарный план производства работ — первый документ ППР. Его делает уже подрядчик, под свою технику и свои бригады, с объёмами и трудоёмкостью по каждой работе. Как он считается и что в нём проверяет заказчик — разобрано отдельно.

ГПР не заменяет ни тот, ни другой. Он вырастает из календарного плана ППР: подробные работы сворачиваются в этапы, за которые вы будете получать деньги, и только эти этапы уходят в договор.

ВопросКалендарный план (ППР)КСГГПР
Связи между работамиобычно нетестьнет
Трудоёмкость и численностьестьиногданет
Объёмы работестьиногдаесть
Подписи стороннетнетесть
Неустойка за срывнетнетда
Как часто меняетсяпо мере работеженедельнотолько допсоглашением

Короткий ответ, если нужно выбрать один: для приёмки и оплаты — ГПР, для организации стройки — календарный план ППР, для управления сроком — КСГ.

Что требует приказ 336/пр

Методика составления графика выполнения строительно-монтажных работ и графика оплаты утверждена приказом Минстроя России от 05.06.2018 № 336/пр. Она обязательна для контрактов на строительство и реконструкцию объектов капитального строительства по 44-ФЗ. Для коммерческих договоров она не обязательна — но её структуру имеет смысл брать за основу: заказчики к ней привыкли, и споров меньше.

График выполнения работ

Составляется в табличной форме и содержит:

  1. порядковый номер этапа, комплекса или вида работ;
  2. наименование этапа;
  3. сроки исполнения — конкретные даты либо период со дня наступления события;
  4. физический объём работ с единицей измерения;
  5. срок передачи материалов и оборудования заказчиком — если это предусмотрено.

Единицей времени может быть день, неделя или месяц. Отдельно указываются даты ключевых событий — например, передачи разрешения на строительство.

График оплаты

Второй документ, который составляется вместе с первым:

  1. порядковый номер этапа;
  2. наименование этапа;
  3. сроки выплаты и размер аванса в процентах от цены контракта, если аванс предусмотрен;
  4. сумма к оплате за этап;
  5. сроки оплаты — дата или период со дня наступления события;
  6. доля стоимости этапа в цене контракта.
Ключевое требование — пункт 3.3. Наименования этапов в графике оплаты должны в полном объёме соответствовать наименованиям в графике выполнения работ. Это не формальность: именно на расхождении названий чаще всего спотыкается приёмка, потому что становится непонятно, за какой именно этап платят.

Ещё два пункта, о которых забывают: сумма, удерживаемая до приёмки, не может превышать 10 % суммы этапа (п. 3.6), а изменение графиков не допускается, кроме случаев, прямо предусмотренных контрактом (п. 1.7).

Как составить график: шесть шагов

1. Разложите предмет договора на этапы

Не на работы, а именно на этапы — те, за которые вы будете получать деньги. Для поставки с монтажом это обычно: обследование, проектирование, изготовление, поставка, монтаж, пусконаладка и сдача. Пять-восемь этапов достаточно; тридцать строк в договорном графике никто не проверит, а обязательства вы себе создадите.

2. Определите последовательность и что от чего зависит

Монтаж не начнётся, пока оборудование не приехало. Пусконаладка — пока не смонтировано. Выпишите эти связи явно: они понадобятся, когда срок поедет.

3. Проставьте длительности в тех днях, что указаны в договоре

Это главная ловушка. Если в договоре «60 рабочих дней», а вы посчитали календарные — вы уже опаздываете на две с лишним недели.

Почему 100 рабочих дней ≠ 100 календарных. В производственном календаре РФ в году около 247 рабочих дней из 365. Сто рабочих дней — это примерно сто сорок восемь календарных, почти на полтора месяца больше. А если срок попадает на январские праздники или майские, разрыв ещё увеличивается. Поэтому считать нужно по производственному календарю, а не умножать на коэффициент.

4. Привяжите объёмы

Графа «физический объём» требуется Методикой. Для оборудования это обычно комплект, для строительных работ — метры, тонны, штуки по смете.

5. Составьте график оплаты теми же этапами

Возьмите наименования из первого графика дословно. Проставьте суммы, сроки оплаты и доли в цене контракта. Проверьте, что сумма этапов равна цене контракта, а доли дают 100 %.

6. Проверьте на реальность

Посмотрите на график глазами снабженца: успеет ли прийти оборудование с учётом срока изготовления. И глазами финансиста: хватит ли денег дожить до второго платежа. Об этом — отдельная статья про платёжный календарь проекта.

Образец заполнения

Фрагмент графика для поставки промышленного оборудования с монтажом. Сроки — в рабочих днях, по производственному календарю.

№Наименование этапа НачалоОкончание Раб. дн.
формулой
Раб. дн.
по календарю РФ
1Подготовительные работы и обследование 01.10.202614.10.20261010
2Разработка рабочей документации 15.10.202625.11.20263029
3Изготовление оборудования 26.11.202610.02.20275549
4Поставка на объект 11.02.202725.02.20271110
5Монтаж и шефмонтаж 26.02.202710.04.20273130
6Пусконаладочные работы и сдача 13.04.202724.04.202799
Итого 146137
Тот же образец живой диаграммой — её можно листать, менять масштаб и открыть на весь экран. Даты считает производственный календарь РФ с переносами, поэтому на поставке и монтаже они на пару дней расходятся с таблицей выше, собранной формулой ЧИСТРАБДНИ. Построено в Сроки.PRO.

Две последние колонки — главное, ради чего стоит смотреть на этот образец. В пятой стоит результат формулы ЧИСТРАБДНИ, которая знает только субботы и воскресенья. В шестой — рабочие дни по производственному календарю РФ, с праздниками и переносами.

Разница — девять рабочих дней на шести этапах. Почти две рабочие недели, взявшиеся из ничего. Больше всего — на изготовлении: период захватывает новогодние каникулы, и вместо 55 рабочих дней остаётся 49. Если подписать договор по первой колонке, вы опоздаете на этапе, который ещё даже не начали.

Соответствующий график оплаты при цене контракта 384 млн ₽ и авансе 30 % строится теми же шестью наименованиями, плюс суммы, сроки и доли в цене контракта.

Есть ли утверждённая форма ГПР

Единой обязательной формы бланка нет — ни в приказе 336/пр, ни в других документах не приведён образец таблицы, который нужно заполнить строка в строку. Методика задаёт обязательный состав сведений, а как их разложить по графам, решает составитель.

Поэтому «форма ГПР для заполнения» на практике означает одно из двух:

Второй случай и закрывает шаблон ниже: графы уже расставлены по Методике, остаётся подставить свои этапы.

Шаблон Excel — скачать

Файл с тремя листами: график работ, график оплаты и список праздников. Наименования этапов на втором листе подтягиваются формулой с первого — так требование пункта 3.3 выполняется само. Длительность и доли в цене контракта считаются формулами. Заполненный пример внутри, под ним пустые строки под ваш объект.

XLSX
График производства работ и график оплаты Excel, три вкладки, живые формулы, состав граф по 336/пр. Без регистрации и почты.
Скачать шаблон

Праздники в шаблоне уже учтены: формула ЧИСТРАБДНИ ссылается на лист «Праздники», поэтому длительности в примере выходят те самые 137 дней, а не 146. Но именно здесь и находится граница возможностей таблицы — список праздников придётся править руками каждый год, когда правительство утверждает переносы выходных. Забыли обновить — и график снова врёт.

Пять ошибок, из-за которых график возвращают

  1. Названия этапов в двух графиках не совпадают. Прямое нарушение пункта 3.3 и самая частая придирка на приёмке.
  2. Сумма этапов не сходится с ценой контракта. Округлили доли — и получили расхождение в несколько тысяч.
  3. Сроки в календарных днях там, где в договоре рабочие. График сразу становится невыполнимым.
  4. Не учтён срок передачи материалов заказчиком. Потом окажется, что вы обязались смонтировать то, что вам ещё не передали.
  5. Нет запаса на приёмку. Между окончанием работ и оплатой проходит время подписания акта — в графике оплаты это должно быть отражено.
Проверьте свой график за десять минут

Занесите этапы, и даты пересчитаются по производственному календарю РФ. Сдвинулась поставка — весь график и платежи поедут следом сами.

Открыть демо без регистрации

Когда таблицы перестаёт хватать

Excel отлично справляется, пока график живёт статично: составили, подписали, приложили. Проблемы начинаются в двух ситуациях.

Первая — когда срок поехал. Задержалась поставка на три недели. В таблице нужно вручную пересчитать даты всех последующих этапов, потом даты в графике оплаты, потом проверить, не попали ли новые даты на праздники. На объекте из шести этапов это полчаса. На объекте из тридцати — полдня, и обязательно где-то ошибка.

Вторая — когда нужно понять, что с деньгами. График работ и график оплаты в Excel лежат на двух листах и связаны только вашим вниманием. Ответа на вопрос «в какой день мы уйдём в минус и на сколько» таблица не даёт — для этого нужно строить третью таблицу.

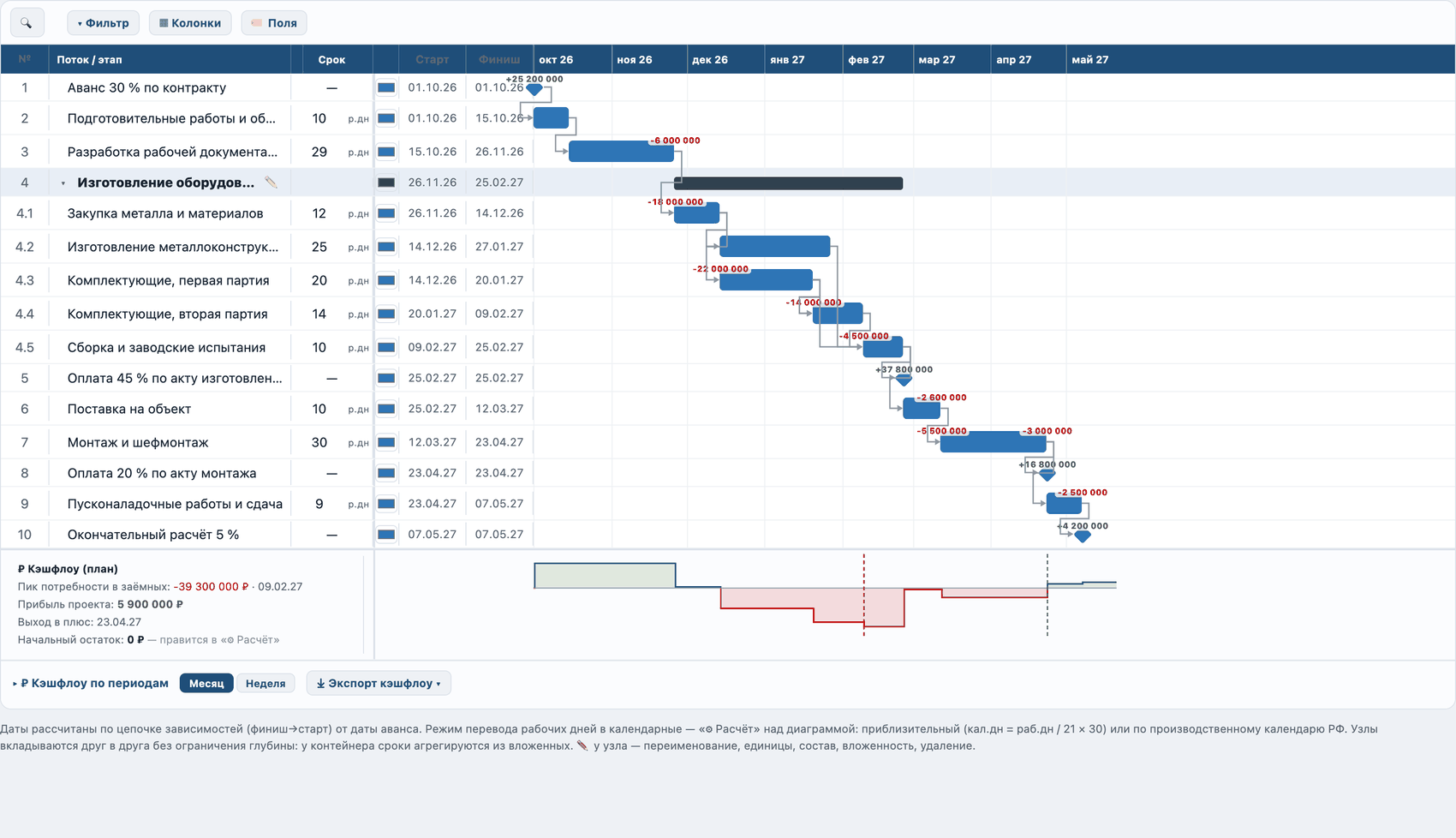

Тот же график работ в Сроки.PRO с раскрытым этапом изготовления и платежами
Тот же график, но с раскрытым изготовлением: даты пересчитаны по цепочке зависимостей и производственному календарю, а на этапах висят платежи.

Если обе ситуации про вас — имеет смысл вести график в инструменте, где даты пересчитываются по цепочке зависимостей, производственный календарь встроен, а платежи привязаны к событиям плана. Тогда сдвиг поставки автоматически двигает и сроки, и деньги. Именно так устроен Сроки.PRO.

Если же у вас договор на пять этапов без авансов — оставайтесь в Excel, шаблон выше закроет задачу полностью.

Вопросы и ответы

Чем график производства работ отличается от календарного плана?

Календарный план укрупнённо показывает сроки разделов работ и обычно входит в состав проектной документации. ГПР детализирует его до этапов и видов работ с конкретными датами и объёмами и является приложением к договору.

Чем КСГ отличается от ГПР?

Назначением. КСГ — календарный сетевой график — это рабочий инструмент: в нём работы связаны между собой, считается критический путь, и видно, какой сдвиг потянет за собой срок сдачи. Его правят хоть каждую неделю. ГПР — приложение к договору с подписями сторон: этапы, сроки, объёмы, и каждая дата в нём обязательство, за нарушение которого начисляют неустойку. Менять его можно только допсоглашением. На практике подрядчики ведут оба: договорный ГПР укрупнённо, рабочий КСГ подробно.

Есть ли утверждённая форма ГПР для заполнения?

Единого обязательного бланка нет: Методика 336/пр задаёт состав сведений, а не образец таблицы. Если заказчик приложил свою форму к договору или конкурсной документации — заполняют её. Если не приложил, подойдёт любая таблица, где есть всё, что требует раздел II Методики: номер и наименование этапа, сроки, физический объём и срок передачи материалов заказчиком. Готовый вариант с такими графами — в шаблоне Excel из этой статьи.

Обязательно ли составлять график по приказу 336/пр?

Методика обязательна для контрактов на строительство и реконструкцию объектов капитального строительства, заключаемых по 44-ФЗ. Для коммерческих договоров она не обязательна, но её структуру удобно брать за основу — заказчики к ней привыкли.

В рабочих или календарных днях считать сроки?

Так, как написано в договоре. Если срок указан в рабочих днях, считать нужно по производственному календарю РФ с учётом праздников и переносов: разница между 100 рабочими и 100 календарными днями достигает полутора месяцев.

Можно ли изменить график после подписания?

По пункту 1.7 Методики изменение графиков не допускается, за исключением случаев, прямо предусмотренных контрактом. Поэтому порядок пересмотра сроков — например, при задержке передачи площадки — стоит заранее описать в договоре.

Нужно ли показывать заказчику весь график целиком?

Договорный график — да, он приложение. А рабочий график, где вы держите реальные сроки и запасы, показывать не обязательно. Удобно отдавать заказчику снимок графика на дату: он видит согласованные сроки, но не видит, как план менялся внутри.
